Как подключить электричество к дому и участку: куда обращаться, что нужно и сколько стоит

Шаг первый. Получение технических условий (ТУ) на подключение электроэнергии

Технические условия нужны для того, чтобы определить объемы работ выполняемых как самим абонентом, так и РЭС для подключения абонента к электросетям.  Требования, устанавливаемые техническими условиями, обязательно должны находится в соответствии с требованиями местных, государственных или, даже, межгосударственных стандартов.

Проще всего будет получить технические условия по минимальной стоимости, если соблюдаются такие условия:

1. Максимальная расчетная мощность энергопотребления в доме не будет не превышать 15 кВт в час;

2. В черте города до ближайших распределительных щитов с соответствующим классом напряжения расстояние от участка составляет не более, чем 300 метров, и не более 500 метров, в случае расположения дома за пределами городской черты.

Законодательство обязывает электросетевые компании предоставлять технические условия и заключать договоры на подключения к электроэнергии всех абонентов, которые потребляют не более 15 кВт в час, не зависимо от наличия такой технической возможности. В частности, об этом идет речь в правилах, утвержденных постановлением Правительства РФ №861 от 27 декабря 2007 года. При этом, время, отпущенное электросетевой компании на рассмотрение заявки и полное подключение для нового абонента не может превышать шесть месяцами от даты подачи заявления на подключение.

Зачастую электросетевая компания может затягивать сроки или стараться увеличить стоимость своих услуг.  По сути, поставщики электроэнергии являются монополистами, поэтому при подозрении на злоупотребление ими своими правами, не лишним будет подключить к процессу местное отделение Федеральной антимонопольной службы или Роспотребнадзора. В этом случае удастся избежать со стороны электрокомпании специального завышения расстояния по прямой до ближайших распределительных объектов электроснабжения и даже опор линий электропередач

Кроме того, важно помнить, что закон ограничивает стоимость полного комплекса услуг по подключению нового абонента, а не каждой услуги в отдельности.  Дополнительно надо отметить, что существует множество компаний-посредников которые занимаются подключением новых абонентов к электросетям. Стоимость их услуг может достигать более 10 тысяч рублей. При самостоятельном подключении эти деньги можно сэкономить, однако подключение дома к электроэнергии без посредников будет более долгим и сложным

При самостоятельном подключении эти деньги можно сэкономить, однако подключение дома к электроэнергии без посредников будет более долгим и сложным.

Порядок действий будущего абонента следующий:

1. В электросетевую компанию подается специальная заявка по установленной форме. К этой заявке необходимо приложить копию паспорта, а также копии правоустанавливающих документов на дом и земельный участок. Кроме того, электросетевая компания обязательно потребует ситуационный план расположения энергопринимающих устройств, которые будут присоединены к электрическим сетям. При этом, если объект подключения расположен в городской черте, то масштаб плана должен быть не менее 1:2 000, а если объект расположен вне территории города, то масштаб плана должен быть 1:10 000. В число таких устройств при этом, должны быть включены все щиты и рубильники, чаще всего, на одном участке для одного дома таких объектов не будет более одного. Заявление необходимо написать в двух экземплярах, один из которых останется у абонента с отметкой о получении.

2. Электросетевая компания должна рассмотреть заявку на предоставление ТУ в течение 30 дней со дня ее получения. По истечении этого срока будущий абонент должен получить сами технические условия на подключение дома к электроэнергии и проект договора поставки электроэнергии. В условиях договора должно быть прописано обязательство нового абонента по установку индивидуального прибора учета. Отдельно надо отметить, что если условия подключения отличаются от стандартных, то электросетевая компания может отказать в согласовании ТУ или существенно пересмотреть их условия. Кроме того, в нестандартных ситуациях работают другие сроки и цены.

Надо отметить, что требование в ТУ выполнить проект на электроснабжение по планируемой мощности до 15 кВт в час, является избыточным требованием. Однако, в случае превышения этой мощности, такой проект является обязательным.

Требования для электрификации

Рассмотрим требования к объектам, будь то частный дом или земельный участок, при упрощенном подключении к электросетям:

  1. Подключение до 15 кВт. Если свыше этой мощности, нужно подавать другую заявку. Подробности о том, как это сделать, — в другой статье.

  2. Расстояние до ближайшей ЛЭП нужного напряжения не должно превышать 500 метров в сельском населенном пункте и 300 метров — в городском. То есть если от границы моего участка до ЛЭП было бы не 80 метров, а 300 и больше, то я бы не смог подключиться за 550 Р. «Ленэнерго» было бы вправе отказать мне в заключении договора из-за отсутствия технической возможности.
  3. Заявитель не подключал по льготному тарифу другие объекты в том же районе в предыдущие три года. Это условие ставится для того, чтобы один заявитель, имеющий в собственности ряд объектов, не подключался массово по льготной программе — например, с целью перепродажи мощности.
  4. Подключение проводится по третьей категории надежности. То есть в случае аварий электричество может пропадать.

Подразумевается, что ближайшая ЛЭП находится на балансе сетевой организации, а сам участок сети находится на территории сельского или городского населенного пункта.

Если подключаемый участок расположен в рамках коллективных объединений, например садоводческого товарищества — СНТ или дачного — ДНП, то касательно коммуникаций там действует свой регламент. Он утверждается на общих собраниях садоводов, и за 550 Р в этом случае я бы не смог подключиться.

Как получить разрешение на подключение электричества

Порядок действий одинаков, хотите вы подключить участок земли без строения или постройку постоянного (частный дом) или временного проживания (дача). Для начала находите адрес энергосбытовой кампании вашего района. Проще это сделать по интернету написав в поисковой строке  «адрес энергосбытовой кампании» и добавить название района. Бывают ситуации, когда участок стоит на границе зон обслуживания двух организаций энеросбыта. Тогда заявка подается в ту, чей столб стоит ближе.

Провести свет в частный дом или на участок можно при наличии технических условий. Выяснить это можно в энергопоставляющей организации вашего района

По найденному адресу отправляют заполненную заявку и пакет документов. В каждом районе перечень документов может немного отличаться, но в основном нужны будут:

  • Заявка на подключение (одна из форм и образец заполнения приведены на фото ниже).
  • Ксерокопию паспорта, данные которого указаны в заявке.
  • Копия свидетельства о праве на собственность.
  • Ксерокопию ИНН.
  • Перечень всех энергопотребляющих устройств, которые будут подключаться к сети с указанием их мощности.
  • Расчет нагрузки.
  • План участка и дома в масштабе, на котором указать расположение ближайших столбов электросети. Если на участке или около него есть трубопроводы (газ, водопровод, канализация и т.п.) они обязательно должны быть на плане. На плане дома указать места, где будут установлены электроустановки.

Подать документы можно по почте или лично. Если вы решили принести заявку лично, зайдите в приемную к секретарю, подайте заполненную заявку на подключение в двух экземплярах со всеми документами, на втором (он останется вам) попросите поставить дату принятия документов. При таком способе подачи, вам точно ответят в течение положенных законодательно 30 дней.

Пример заполненной заявки на подключение электричества к участку

Можно отправить заявку по почте. В этом случае ждать нужно примерно 45 суток, учитывая время на доставку почты. Если ответа нет, посылайте запрос вторично или поезжайте и подавайте лично. Такое бывает нечасто, но встречаются и такие ситуации: письмо где-то потеряли, засортировали и т.п.

На фото приведен пример заполненой заявки. Это только один из образцов, формы меняются не реже одного-двух раз в год, так что вам нужно будет найти действующий на данный момент тип бланка и заполнить его.

Что будет в ответе

В письме от «Энергосбыта» вам придет два экземпляра договора по подключению к электросети, подписанных представителями кампании, и «Технические условия на подключение» (ТУ).

Вам нужно внимательно вчитаться в то, что вам прислали, если вас все устраивает, подписываете договор и один экземпляр передаете обратно.

Перед подписанием договора внимательно его прочтите

В договоре прописан срок подведения электричества к участку. Стандартно там стоит 6 месяцев. Этот максимальный срок, отведенный законодательно на выполнение всех работ. По факту, срок подключения сильно зависит от того, на каком расстоянии  находится столб от участка. Для городских условий «рядом» означает на расстоянии не более 300 метров, для сельской местности — менее 500 метров.

Если расстояние в этих пределах, вам могут подключить быстрее — через пару месяцев. Если далеко — срок может быть намного больше, чем полгода. Хотя по прошествии этого срока вы можете предъявлять претензии. Независимо от того, когда вам подключат электричество на участок, начинаете стройку тогда, когда вам удобно.

Иногда в договоре стоит расплывчатая формулировка, без указания даты. Например, такая: «Подключение участка №…будет произведено в течение 6 месяцев, но при условии модернизации или ремонта (постройки) понижающей трансформаторной подстанции». Подписав договор, содержащий примерно такой или похожий текст, ждать вы можете годами: пока организация начнет постройку или модернизацию подстанции. Только после этого вам в течение 6 месяцев ваш участок могут подключить к электросети.

Это интересно: Безопасность при электромонтаже

Сколько стоит подключение с 1 июля 2022 года и стоит ли торопиться

С 1 июля 2022 года плата за подключение к электросетям стала зависеть от мощности. В 2022 году за каждый киловатт нужно будет заплатить не менее 3000 Р, с 1 июля 2023 года — не менее 4000 Р, а с 1 июля 2024 года — не менее 5000 Р.

Конкретные ставки должны установить региональные энергетические комиссии в каждом субъекте страны. Максимальная ставка за киловатт ограничена 10 000 Р, но региональные власти при определенных условиях могут ее повысить.

То есть подключить стандартные 15 киловатт, как раньше, обойдется не меньше чем в 45 000 Р. А если подождать еще год, будет не меньше 60 000 Р.

Но не обязательно подключать все 15 киловатт. Иногда в этом нет необходимости. Например, можно подвести к дому газ, тогда будет достаточно 7—8 киловатт — этого хватит, чтобы нормально работали стиральная машина, электрочайник, другая бытовая техника и освещение.

Все остальные условия остаются теми же: по новым расценкам подключают только один объект на участке, а расстояние от ЛЭП до границ участка должно быть меньше 300 метров в городе и 500 метров в сельской местности.

Если расстояние больше, собственник также должен оплатить строительство ЛЭП — это рассчитывается индивидуально.

Раньше можно было посчитать плату за подключение на портале Россетей, но сейчас калькулятор временно не работает — в него вносят изменения из-за новых тарифов.

Подключение электричества к частному дому — техусловия, цены

Процесс подключения электричества к частному дому может обернуться неожиданными проблемами и сложностями, избежать которых можно воспользовавшись услугами компании ЦентрЭнерго, профессионалу своего дела.

Подключение электричества

Наверное, и так всем понятно, что подключение электричества к дому никак не может совершаться на пустом участке. Минимум, который необходим – бытовка.

Такого рода подключение часто называют временным и чаще всего реализовывают на СНТ, где подключение электричества к участку происходит по договоренности с правлением. Что касается подключения электричества к частому дому – все намного сложнее.

Выбор потребляемой мощности.

Первое, что делается при планировании подключения электричества – определение мощности, которая необходима для нормального функционирования всех систем.

Основные потребители это даже не свет, а кондиционер, микроволновая печь и другие бытовые устройства. По закону предполагается, что потребление электричества не будет заходить за отметку 15 Квт, но скорее всего вы отметите, что этого слишком мало для современного большого дома.

Документация.

Следующая задача, которой никак не можно избежать, является оценка набора документов для участка с домом, где проводится электричество. К самым важным документам относятся:

  • Свидетельство, как подтверждение на право обладать этим имуществом;
  • Доказательство отсутствия обременений;
  • Законная регистрация дома.

Собрать все документы вместе это не так просто, как вы думаете. Где-то нужно ходить за выписками, где то сделать кучу копий, а где-то отстоять очередь для заверения со стороны уполномоченного лица.

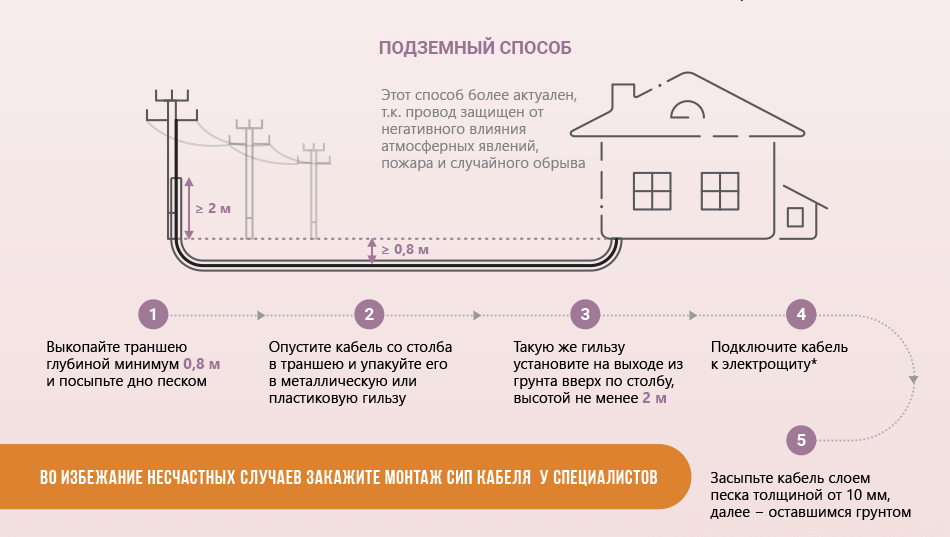

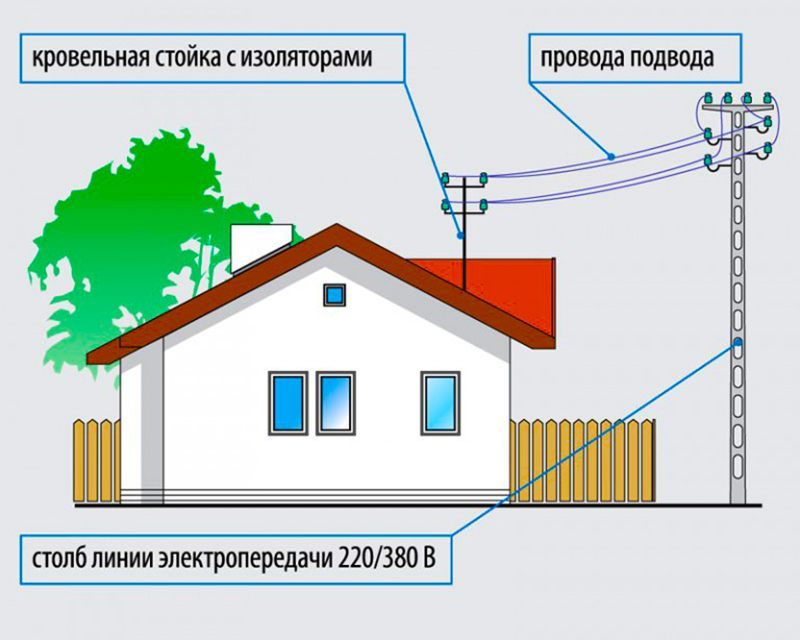

Расположение точки входа.

Вы можете видеть, как вокруг участка на разном расстоянии находятся электрические столбы для подключения электричества.

Частный дом, конечно, никак не можно перенести поближе к столбу, а ведь никто не может оспорить решение, что между источником питания и домом расстояние не может превышать 300 метров. Решение заключается в установлении дополнительных электрических столбов, что само по себе очень сложная и ответственная процедура, отнимающая много усилий и времени.

Сколько стоит подключение электричества к частному дому?

Стоимость подключения электричества к частному дому нельзя назвать «приблизительно», так как и врач не может «приблизительно» выписать для вас лекарства. Только полная диагностика, и свежий взгляд на проект может решить какая будет цена подключения электричества к частному дому.

Документы и заявка

Вся процедура с электричеством описана в «Правилах технологического присоединения энергопринимающих устройств потребителей электрической энергии, объектов по производству электрической энергии, а также объектов электросетевого хозяйства, принадлежащих сетевым организациям и иным лицам, к электрическим сетям».

Короткое название документа — Правила техприсоединения, или правила подключения к электросетям.

В правилах подключения приведен исчерпывающий список документов, которые владелец сети может запросить у потребителя. То есть никакие другие документы требовать нельзя. Вот этот список.

Заявка на технологическое присоединение. Ее можно подать в электросетевую компанию любым удобным способом: лично, почтой, в двух экземплярах, с описью вложения, через сайт сетевой компании, на специализированном региональном портале либо очно в МФЦ. Если делать через МФЦ, то он становится посредником между заявителем и сетевой компанией, поэтому в МФЦ придется вернуться не раз — чтобы забрать счет, свои экземпляры договора и техусловий, акты техприсоединения. Можно подать заявку через уполномоченного представителя. Ему потребуется доверенность от вас.

Если заявку подали в офисе, то и дальше все бумаги подаете и забираете там же. Так же и с почтой.

Мои пожилые родственники, например, сами не смогли бы разобраться с электронной подачей. Завести личный кабинет и оправить заявку со всеми документами помогали сыновья.

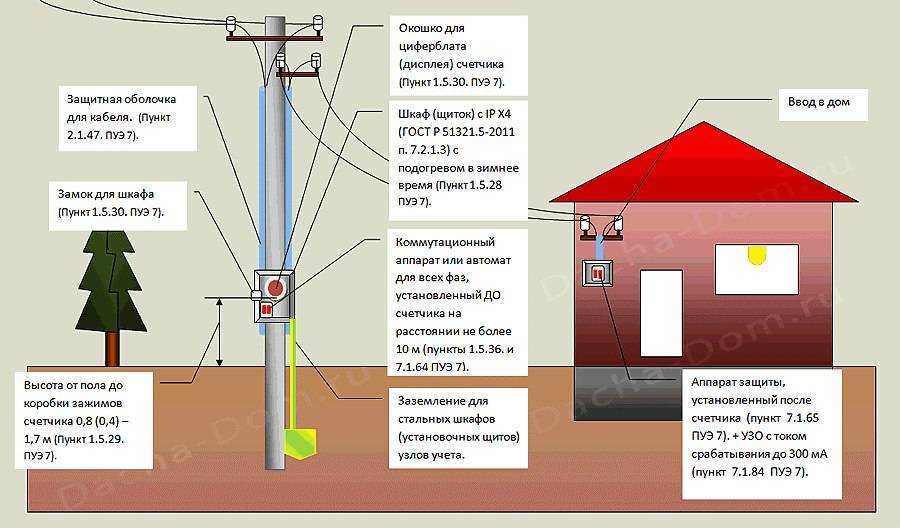

План расположения энергопринимающих устройств. Как бывший сотрудник электросетевой компании могу сказать, что не стоит переживать, что план энергопринимающих устройств плохо детализирован или непрофессионально составлен. Заказывать такой план сторонней фирме или специалисту тоже не стоит.

Конкретных требований к плану, как будут располагаться энергопринимающие устройства, нет, и люди составляют его кто как может.

Как правило, подойдет скриншот с кадастровой карты в масштабе 1:100, на котором как угодно можно обозначить постройки, коммуникации и опоры ЛЭП. Подробный план с указанием точки подключения, координатами и расстоянием вряд ли понадобится энергетикам: они все равно будут проверять возможность подключения по своим программам.

Так выглядела схема электропринимающих устройств, которую сделал отец мужа. Ему помогал сын-электрик. На плане условно обозначена ЛЭП, счетчик, указаны номиналы автоматов на опоре и в доме

Копия документа о праве собственности. Обычно достаточно выписки из ЕГРН.

Доверенность. Нужна, если заявку подает не сам хозяин участка. Например, он принадлежит пенсионерке, а всеми вопросами с коммуникациями занимается ее сын.

К нотариусу ходить не надо, доверенность делают в простой письменной форме. В ней указывают данные хозяина участка и того, на чье имя выписывается доверенность. Обычно достаточно формулировки:

«Доверяю представлять мои интересы в акционерном обществе „Екатеринбургская электросетевая компания“ (АО „ЕЭСК“) по вопросу технологического присоединения энергопринимающих устройств к электрическим сетям, а также по вопросу заключения и исполнения договора купли-продажи электрической энергии/энергоснабжения в отношении следующего объекта». Указывают адрес дома.

Еще бывает, участок зарегистрирован на несовершеннолетнего ребенка — тогда родителям, чтобы подать заявку, вместо доверенности потребуется свидетельство о рождении.

Копия документа, удостоверяющего личность заявителя. В большинстве случаев это паспорт. Если его по каким-то причинам нет, подойдут военный билет, удостоверение личности военнослужащего, паспорт моряка.

Если все в порядке, в течение 15 дней после подачи заявки вам должны прислать договор и проект техусловий.

Сетевая компания не имеет права требовать что-либо сверх указанного в списке. Редко, но случается, что энергетики превышают полномочия и начинают просить топографические планы, «привязку к местности» и что-то еще.

Например, в 2020 году в Вологодской области энергетики отказались подключать к сети неразмежеванный участок, так как, по их мнению, было непонятно, куда вести кабель. Антимонопольная служба оштрафовала сетевую компанию на 50 000 Р, арбитражный суд оставил это решение в силе. Суд установил, что владелец участка предоставил все документы и обозначил точку подключения на плане. Судья в решении также вежливо заметил, что сетевая компания могла бы просто сделать то, что должна, а не оспаривать штраф ФАС в двух инстанциях.

Что сделать в доме до подключения

Собственник дома отвечает за оборудование на своей территории, то есть после счетчика. В техусловиях будет прописано, что именно надо сделать до подключения. Эти требования не зависят от того, какую мощность запрашивали на дом, и обычно сводятся к тому, что надо смонтировать щиток, поставить там автоматические выключатели, а также запастись кабелем, который пойдет от щитка до опоры со счетчиком.

Фактическое присоединение, то есть соединение электросети дома и магистрали, делает сама сетевая компания. Дополнительно за это платить не нужно.

В идеале после того, как потребитель выполнил свою часть техусловий, он сообщает об этом сетевикам, они приезжают с проверкой и, если все в порядке, подключают дом. Но на практике могут быть следующие проблемы.

  1. Сетевая компания просит отдельно оплатить установку счетчика. Это незаконно: скорее всего, просто самоуправство отдельных сотрудников. Можно пожаловаться руководству компании или в прокуратуру.
  2. При подключении более 15 кВт мощности сетевая компания требует согласование Ростехнадзора. Якобы нужен акт проверки оборудования в доме о том, что оно выдержит повышенную мощность. На самом деле для подключения по повышенной мощности такое согласование не нужно, об этом прямо сказано в подпункте «г» пункта 7 правил технологического присоединения. А все случаи, когда нужно звать Ростехнадзор, описаны в правилах выдачи разрешений на допуск в эксплуатацию энергопринимающих установок.
  3. Сетевая компания говорит, что опоры надо ставить на участке соседей или прямо рядом с их заборами, поэтому хозяин должен сам идти к этим соседям и договариваться. На самом деле преодолевать все преграды на пути к присоединению — обязанность сетевой компании. Верховный суд подтвердил это.

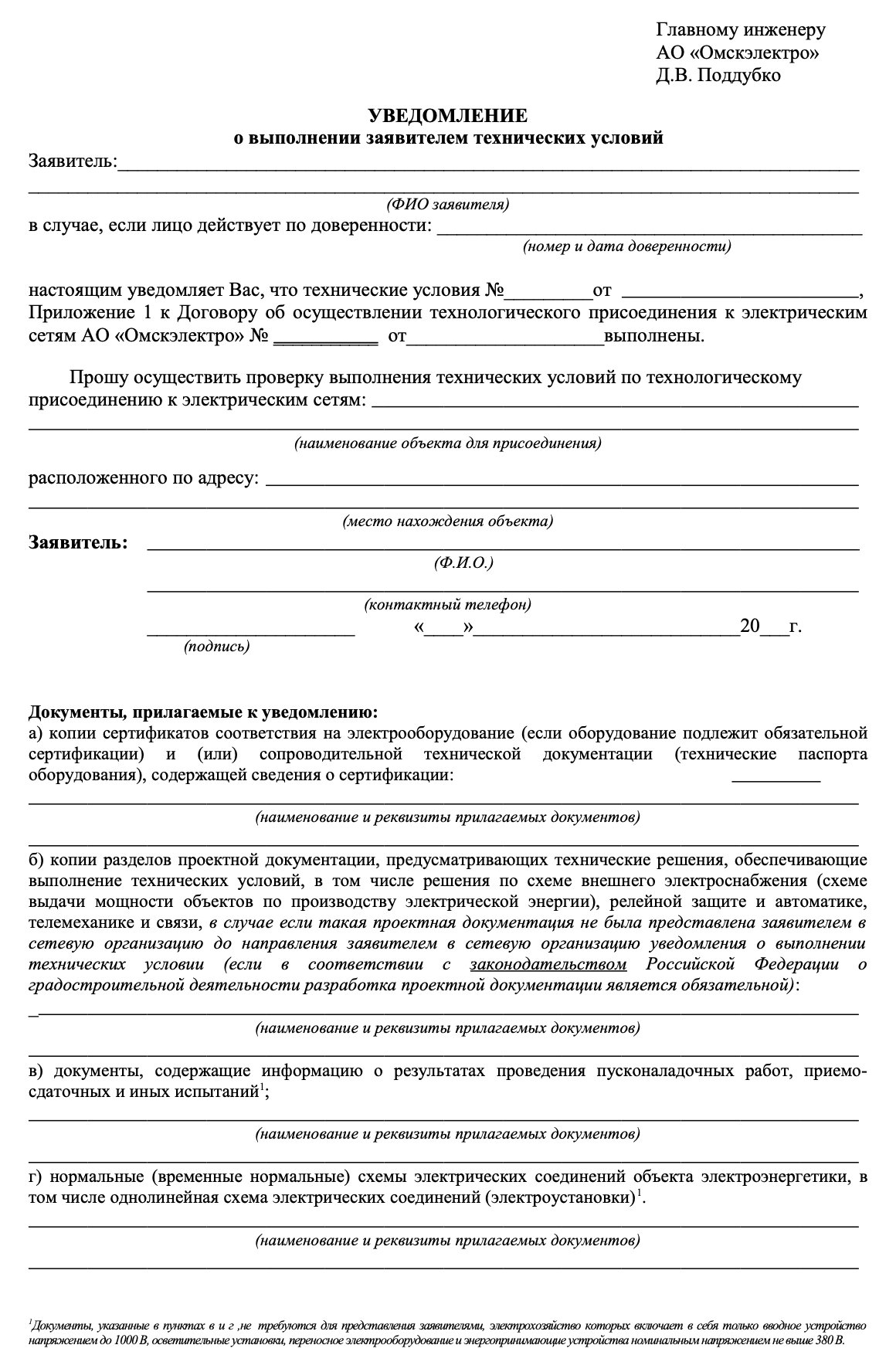

Уведомление о выполнении техусловий можно подать через личный кабинет на портале техприсоединения, отправить почтой или отнести сетевикам лично.

Некоторые сетевые организации на своих сайтах размещают бланк уведомления о выполнении техусловий

В правилах написано, что к уведомлению нужно приложить копии сертификатов соответствия на электрооборудование и проект электропроводки.

Однако для обычной бытовой электрики, например для автоматических выключателей, обязательной сертификации в России нет.

В Градостроительном кодексе РФ сказано, что при строительстве частного дома проект электропроводки не требуется. А в правилах техприсоединения есть оговорка, что если для строительства проект не нужен, то и для подключения электричества он тоже не обязателен.

То есть к уведомлению о выполнении техусловий можно ничего не прикладывать, а отправить его как есть.

Когда сетевая компания получит уведомление, что в доме все готово, у нее есть 10 дней, чтобы это проверить. Придет электрик, осмотрит щиток и кабели и выдаст акт о присоединении. Бывает, что-то сделано не так: например, заявитель повесил щиток, но не смонтировал автоматы или использовал не тот тип кабеля, который прописан в техусловиях. В таком случае инспектор выдаст список замечаний. Когда хозяин устранит их, он должен сообщить об этом в сетевую компанию. У той есть три дня для повторной проверки.

Если заявитель затягивает с устранением замечаний и уже год не может ничего сделать, сетевики могут расторгнуть договор через суд. Об этом расскажу ниже.

Свою часть техусловий сетевики должны выполнить:

  • за 4 месяца со дня заключения договора, если участок располагается от электросети на расстоянии не далее 300 метров в городе и 500 метров на селе;
  • за 1 год в остальных случаях.

Как только энергетики выполнят подключение, они должны в течение одного рабочего дня уведомить об этом владельца дома. Уведомление придет в личный кабинет на портале техприсоединения.

Сетевая компания также отправит почтой два экземпляра договора энергоснабжения. Этот договор будет подписан энергосбытом: один экземпляр надо оставить себе, а второй подписать и потом лично отнести в энергосбыт.

Какие установлены сроки

Сроки и процедура подключения регулируются правилами недискриминационного доступа к услугам по передаче электрической энергии и оказания этих услуг, утвержденными постановлением правительства от 27 декабря 2004 года № 861. Для удобства буду называть этот документ правилами технологического присоединения — это тоже верно.

В самых распространенных ситуациях, когда речь идет о подключении к сетям с напряжением до 20 кВт, предельный срок технологического присоединения — шесть месяцев.

Он исчисляется с момента заключения договора, а договор считается заключенным с момента оплаты потребителем услуги технологического присоединения.

Подключиться можно и быстрее — в срок не более 30 рабочих дней, если:

  • технологическое присоединение на уровне напряжения 0,4 кВ и ниже;
  • расстояние от границ участка собственника до ближайшей сети необходимого напряжения менее 15 м и сетевой компании не требуется проведение работ по реконструкции сетей;
  • нет необходимости строить объекты по производству электроэнергии.

По стоимости тоже есть нюансы. Если расстояния не превышены, а собственник — льготник, то присоединение обойдется в 1000 Р за 1 кВт мощности. Такой тариф действует, если присоединяетесь не чаще, чем раз в три года.

Льгота положена:

  • малоимущим семьям, среднедушевой доход которых ниже прожиточного минимума региона;
  • ветеранам;
  • людям с инвалидностью;
  • многодетным;
  • ликвидаторам последствий аварии на Чернобыльской АЭС.

Если льготы нет или ее использовали, а трехлетний период еще не прошел, то плата за технологическое присоединение с 1 января 2023 года — от 3000 до 10 000 Р за 1 кВт, с 1 июля 2023 года — от 4000 до 10 000 Р за 1 кВт, а с 1 июля 2024 года — от 5000 до 10 000 Р за 1 кВт. Точный размер платы за присоединение 1 кВт мощности определяет орган субъекта РФ, который регулирует тарифы.

Установлены такие сроки:

  1. На то, чтобы выдать техусловия, у сетевой организации есть 30 дней. Россети сейчас выдают ТУ быстрее — за 10 дней.
  2. На оплату счета у потребителя есть 5 дней.

У потребителя после завершения всех работ должно остаться четыре документа:

  1. Акт допуска прибора учета в эксплуатацию.
  2. Акт о выполнении технических условий.
  3. Акт о технологическом присоединении.
  4. Договор энергоснабжения.

Подключение электричества можно ускорить, если дом только строится. Помимо постоянной есть временная схема подключения. Энергетики обязаны сделать такое подключение в срок до 15 дней со дня заключения договора.

По временной схеме нельзя запитывать введенные в эксплуатацию объекты капстроя — дом так не подключить. В правилах сказано, что энергопринимающее устройство должно быть передвижным. Обычно временная схема используется для подачи электричества к строительным бытовкам, если хочется возвести дом побыстрее. В таком случае объект так и называют — передвижной строительный вагончик.

Срок работы по временной схеме не может превышать один год, а еще временная схема может оказаться более дорогой. Если надо вкапывать опоры, энергетики, скорее всего, предложат оплатить эти работы или подключиться по постоянной схеме и ждать до шести месяцев, пока опоры вкопают за счет компании. Это законно.

Финишный этап

Когда все пункты технических условий выполнены, можно переходить к финишному этапу подключения. Для этого потребуется посетить сетевую компанию и подать еще одно заявление на непосредственное подключение и ввод в эксплуатацию. После выезда представителя на место, на руки владельцу выдаются акты. В одном из них указывается допуск счетчика к использованию, в другом указана граница раздела балансовой принадлежности. В третьем документе стоит пометка о выполнении технических условий. Еще одни акт свидетельствует о должно оборудовании электрической установки. Представитель также должен поставить необходимые пломбы и внести их номера в реестр.

Последним шагом является заключение договора непосредственно с энергетической компанией, которая занимается поставками электроэнергии. Для заключения договора необходимо предоставить все документы, которые были необходимы, когда подавалось первое заявление. Дополнительно к ним предоставляются подписанные акты, копия технических условий, копия договора о подключении. В некоторых местностях есть дополнительные требования, которые необходимо уточнить в соответствующем справочном бюро. Как только договор будет подписан, организация учета передает соответствующее указание в сетевую компанию, которая и осуществляет фактический ввод в эксплуатацию. О том, как осуществляется подключение загородного участка к электрической сети, рассказано в видео ниже.

Как видно, процесс подключения электричества к участку является довольно понятным и может быть выполнен самим владельцем

При этом важно знать все обязанности и права при подключении, чтобы отстаивать последние, когда это будет необходимо. При возникновении спорных ситуаций, суд встанет на сторону инициатора подключения, если все будет выполняться в согласии с постановлениями и техническими условиями. Плата за подключение осуществляется в согласии с тарифами, установленными государством

Плата за подключение осуществляется в согласии с тарифами, установленными государством.

Куда жаловаться, если энергетики не соблюдают сроки

Энергосетевые организации — это естественные монополии. Нарушениями в их работе занимается Федеральная антимонопольная служба — ФАС. На несоблюдение сроков подключения жаловаться нужно туда. Еще можно направить жалобу в прокуратуру региона, но она все равно перешлет заявление в ФАС — только потеряете время.

ФАС может наложить на энергетиков штраф. Для юрлиц это от 100 000 до 500 000 Р. За повторное нарушение — от 600 000 Р до миллиона.

Вместе со штрафом ФАС обычно выдает предписание устранить нарушение, то есть обязывает энергокомпанию выполнить подключение. Новый срок будет в этом документе.

Так, Московское областное УФАС оштрафовало ПАО «МОЭСК» на 100 000 Р после жалобы жительницы села Ильинское под Красногорском. Туда энергетики не могли приехать, чтобы проверить выполнение технических условий.

Энергетические компании, заранее предполагая проблемы с соблюдением сроков, могут пойти на хитрость во время заключения договора. Например, предложат потребителю указать не срок шесть месяцев, а фразу «срок подключения зависит от реализации инвестиционной программы». Таким образом, потребителя поставят в зависимость от внутренних планов сетевой компании: до его участка дойдут, когда будут деньги. Как разъясняет ФАС, подобные условия в договоре незаконны.

Популярное за неделю

Лучшие бюджетные смартфоны: 6 удачных моделей до 16 000 ₽
3071

Как уволиться по соглашению сторон
945

30 самых ожидаемых игр 2023 года
2931

11 платформ для начинающих тестировщиков
27150

Какими будут iPhone 15 и 15 Plus: обзор характеристик, версий и цен
101

10 способов экономить на ЖКХ десятки тысяч рублей в год
726

Единый налоговый платеж и счет: как бизнес платит налоги и сдает отчеты с 2023 года
2242

Как я на «Озоне» столкнулся с классическим разводом с «Авито»
683

Новые японские санкции против автомобильного рынка: какими будут последствия
172

Как живет контент-маркетолог в Москве с зарплатой 160 000 ₽
1915

Поделитесь в социальных сетях:FacebookX
Напишите комментарий
