Стройка по карману или каркасный дом своими руками. Пошаговая инструкция для новичков

Подготовка к строительству

Подготовка к строительству включает в себя следующие работы:

  • Подготовить строительный инструмент. Понадобятся уровень, рулетка, ножовка и дисковая пила, дрель и шуруповёрт, молоток, возможно — бетономешалка. Также пригодятся рабочие перчатки и карандаш.
  • Необходимо предусмотреть место для хранения инструмента – подсобное помещение, навес.
  • Необходимо обеспечить подачу электрики в каркасном доме  для работы электроинструментов, для этого тянут провод со столбов или подключаются к соседям.
  • Обустроить подъезд к месту каркасного строительства.
  • Выполнить предварительную разметку под грунтовые работы – обозначить расположение будущего строения на земле колышками.

Земляные работы и фундамент

Фундамент будущего дома возводиться в соответствии с проектом. Он может быть бетонным плитными или бетонным ленточным. Он также может быть свайным – стоять на металлических или бетонных столбах. Для обустройства фундамента необходимо вынуть часть грунта, и в подготовленные ямы залить бетон или поставить готовые бетонные блоки.

На заметку
Работы по подготовке ям и канав под фундамент получили название грунтовых или земляных работ.

В ходе земляных работ подготавливают ямы, канавы, необходимые для заливки или сборки фундамента. Вид фундаментного основания и его конструкция определяют размеры ям. Поэтому выбор основания определяет объём грунтовых работ – то количество земли, которое необходимо выкопать.

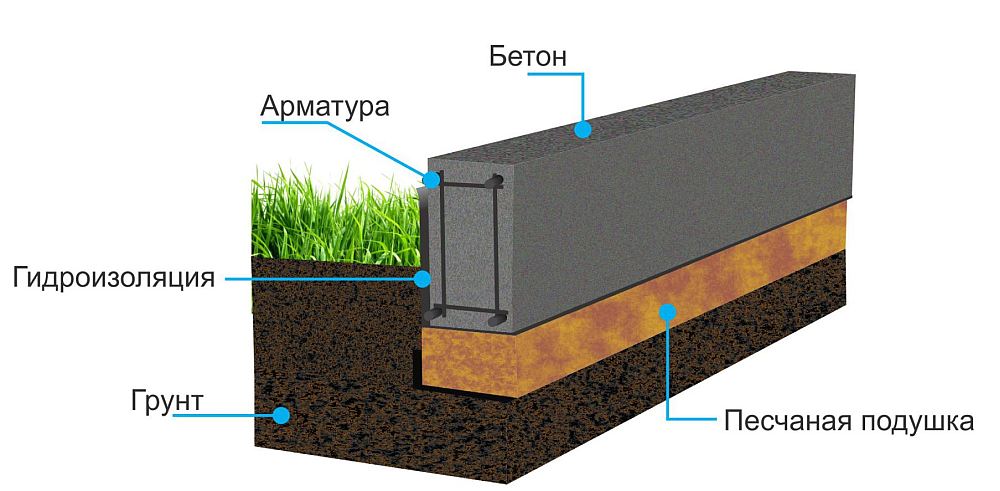

Траншея под ленточный фундамент.

При заливке фундаментного основания из бетона работу выполняют в следующей последовательности:

  • Готовят яму нужной формы и размеров;
  • Дно траншеи отсыпают песком – выполняют так называемую песчаную подушку. Слой песка будет обеспечивать ускоренный отток воды из-под фундамента;
  • Ставят опалубку – доски или фанеру по краям ямы;
  • В опалубку укладывают арматуру – для прочности будущего основания дома;
  • Укладывают продухи (трубы для вентиляции подпола);
  • Замешивают и льют бетон. Также бетонный раствор можно заказать на заводе, получить его готовым для заливки — в машине-бетономешалке;
  • По не застывшему бетону устанавливают анкера – крепления под будущие каркасные опоры и нижнюю обвязку;
  • После заливки выдерживают 6-7 дня, если погода жаркая, и 9-10 дней, если температура на улице держится около +20°C. В это время бетон набирает необходимую прочность. После – приступают к сборке силового каркаса каркасного дома.

Чтобы не терять время, во время выдержки бетона можно подготовить пиломатериалы: распилить балки под размер каркасных стоек, перегородок, укосин, обработать их антисептиком.

Силовой каркас и кровля

Силовой каркас дома собирается в соответствии с проектом. В чертежах и схемах указаны размеры опорных элементов, места их расположения, расстояние между соседними стойками. Также в чертежах описаны способы крепления различных досок и балок друг с другом.

Силовой каркас.

Каркас собирают из отдельных частей. Сборка каждой части выполняется в два этапа. Первый – сборка участка каркаса «на земле». Второй – подъём собранного участка и его установка, крепление. Такая технология позволяет легко собрать правильный каркасный дом своими руками.

Приведём описание последовательности сборки каркаса стены:

  • Будущие вертикальные стойки соединяют с досками нижней и верхней обвязки на земле, по проектной схеме;
  • Собранный каркас каждой стены поднимается и устанавливается на фундамент, крепится к его поверхности;
  • Поверх каркаса укладывают вторую верхнюю обвязку и балки перекрытия;
  • Поверх балок перекрытия – собирают из подготовленных на земле элементов каркаса стены второго этажа, или мансарды;
  • Сборку стропил под крышу начинают со сборки и установки каркаса под фронтоны;
  • Собирают стропильную систему – также из отдельных узлов дома, которые предварительно собирают из досок на земле. Для удобства сборки все стропила выполняются по одному шаблону и имеют одинаковые размеры. Их поднимают на крышу в собранном виде, устанавливают и крепят к верхней обвязке верхнего этажа.

Правильный каркасный дом использует технологию, в которой сначала сооружается кровля, и только после – обшивают стены. Поэтому после сборки стропил их накрывают плёнкой, обрешёткой и кровлей – металлочерепицей, ондулином.

Схема крыши и основы каркасного строительства своими руками от и до

В зависимости от того, какого типа вы хотите кровлю (двускатную классическую, односкатную, прямую), стропильная система будет отличаться. Преимущество каркасника в том, что крепление верха дома к деревянному каркасу намного проще, чем, например, к кирпичной кладке или к пеноблокам. Стропила кладутся на верхнюю обвязку. Их сечение берем, исходя из снеговой нагрузки в регионе, в среднем подойдет пиломатериал 200×50 или чуть меньше.

Сперва ставим доски по центру, затем делаем фронтонный свес. По этой основной конструкции далее создаем лекала и по ним выпиливаем одинаковые стропила для всей крыши, устанавливаем. После этого монтируем консоли и перемычки.

Второй этап – создание гидро- и теплоизоляции. Кладется гидроизолирующий слой, а не него прибивается обрешетка под черепицу. Сверху обшиваем все металлом или иным материалом.

Фундамент

Поскольку стены такой постройки достаточно лёгкие, нет нужды обустраивать массивный капитальный фундамент

Если вы хотите знать, как правильно строить каркасный дом, то для начала вам стоит ознакомиться с последовательностью выполнения фундамента. Поскольку стены такой постройки достаточно лёгкие, нет нужды обустраивать массивный капитальный фундамент. В данном случае строим дом на одном из следующих оснований:

  • мелкозаглублённый монолитный или сборный ленточный фундамент;
  • столбчатая конструкция основания;
  • свайные винтовые основы.

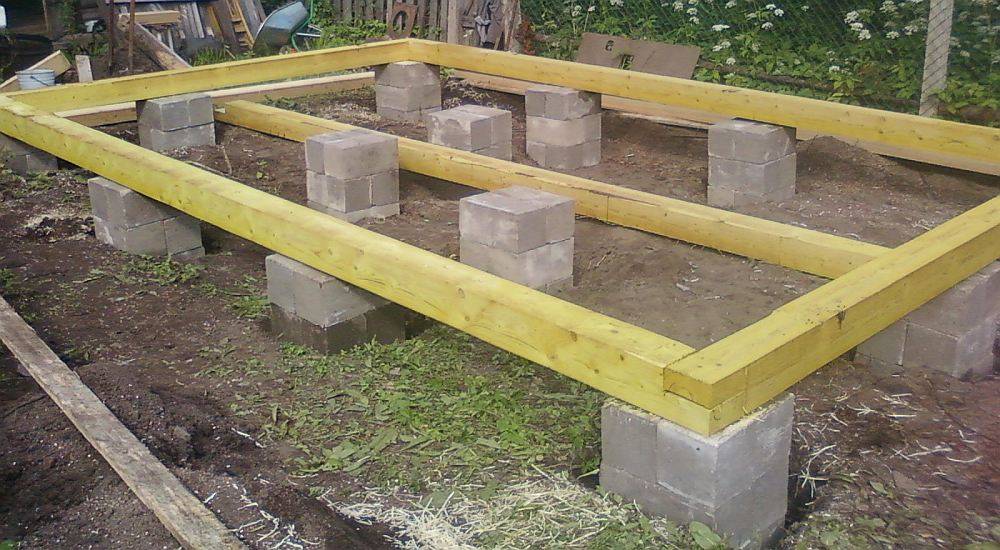

Проще всего под каркасный дом построить столбчатое основание. Столбы в обязательном порядке должны располагаться под углами будущего дома, на пересечении стен и с определённым шагом под наружными и внутренними несущими стенами. Обычно шаг столбов принимается равным 2 м. Монтаж основания ведётся в таком порядке:

  1. Под каждый столб копают ямы нужной глубины. Для этого можно использовать лопату или мотобур.
  2. На дне ям выполняется песчаная подушка высотой 100-150 мм. Влажный песок тщательно трамбуется.
  3. После этого устанавливается деревянная опалубка. Она должна возвышаться над уровнем земли не менее чем на 30 см.
  4. Внутренняя поверхность опалубки выстилается рубероидом, который будет выполнять функции гидроизоляции и облегчит демонтаж опалубки.
  5. В опалубку заливается бетон на высоту 5 см.
  6. После застывания бетонной смеси устанавливается каркас из арматуры. При этом он не должен приближаться к опалубке ближе, чем на 50 мм. Сверху каркаса необходимо оставить выпуски арматуры длиной 15 см, которые позволят увязать воедино конструкцию столбов с ростверком.
  7. Заливается бетон.

Для изготовления каркаса ростверка используют прутки сечением  12 мм, связанные проволокой. Из досок выполняется опалубка для ростверка. После установки арматурного каркаса он связывается с выпусками арматуры из столбов. После заливки и трамбовки бетонной смеси в ростверк вставляются шпильки длиной 300-500 мм. На них потом будут крепить каркас дома.

Выбор участка

Немаловажным этапом строительства является и выбор конкретного участка земли. К нему предъявляются следующие требования:

— При отсутствии трубопровода необходимо учесть то, что придется копать колодец или бурить скважину. Следовательно, на участке должна быть питьевая вода. При этом ее источник не должен находиться на глубине более 50 метров, так как в этом случае придется производить дорогостоящие работы.- Максимальная ровность поверхности, что создаст дополнительное удобство возведения дома и удешевит его фундамент.- Расположение на незатапливаемой местности. Участки, находящиеся неподалеку от рек или иных водоемов, непременно затапливаются весной. Порой такая проблема имеется и в низинах. Вода, находящаяся на участке всего 2-3 дня, подмывает фундамент. Это не очень хорошо для дома.- Минимальное количество уже возведенных строений. Если участок приобретается с деревянным домом, который предназначен под снос, то желательно, чтобы здание стояло на кирпичном фундаменте. В таком случае подготовка к работам будет менее дорогостоящей.

Утепление

Об утеплении необходимо подумать еще до того, как строить из досок собственный дом или дачу. Пошаговая схема следующая:

  1. Для защиты теплоизоляции от влаги и конденсата по внутренней поверхности стены прокладывают пароотводящей полиэтиленовой пленкой. Места примыкания проклеивают бутилкаучуковой лентой, фиксируют к каркасу степлером.
  2. Щелей быть не должно, и поэтому полосы между собой скрепляют двусторонним скотчем. Нахлест – 100 мм.
  3. Когда укладывают минвану, режут плиты так, чтобы размеры элементов превышали габариты ячейки на 1-2 см по длине и ширине. Для разрезания используют строительный нож или ножовку с полотном с мелкими зубьями.
  4. Утеплитель укладывают двумя слоями. Смещение по стыкам – 15 сантиметров. Суммарная толщина термоизоляционного слоя – 200 миллиметров.
  5. Мембранную гидроизоляцию настилают и по наружной стороне стены, чтобы максимально защитить утеплитель от влаги.
  6. Все стыки проклеивают скотчем, не допуская зазоров и щелей.

Наружная и внутренняя отделка усилит эффект теплосбережения, особенно если в качестве материалов используются вентфасады. Однако, нужно заблаговременно рассчитать несущую способность здания, так как это увеличит его массу.

Шаг 3: Каркасные стены

Каркасный дом своими руками собирают из отдельных элементов, раскраивая и подгоняя их на строительной площадке. Возможен монтаж более крупных секций или даже целых конструкций, заготовленных на заводе.

Способы сборки каркаса

Быстровозводимые здания сегодня строят способами:

  • традиционным — последовательно собирают каркас из стоек, ригелей, укосин, утепляют стены, монтируют обшивку;
  • методом «канадской платформы» — секции заготавливают горизонтально на черновом полу и выставляют их в проектное положение;
  • из СИП-панелей — крупные элементы, раскроенные на заводе, собирают на площадке при помощи соединительных брусьев и полиуретанового клея;
  • по немецкой технологии «фахверк» — доски каркаса, являющиеся одновременно декоративной отделкой, располагают снаружи утеплителя;
  • по шведской технологии — каркас монтируют из двух обрешеток, первая предназначена для установки утеплителя и крепления внешней отделки, вторую используют для прокладки коммуникаций и монтажа внутренней облицовки.

Монтаж каркаса способом «канадская платформа».

В частном строительстве для сборки своими руками чаще применяют классический способ, не требующий сложных монтажных работ и затрат на подъемную технику.

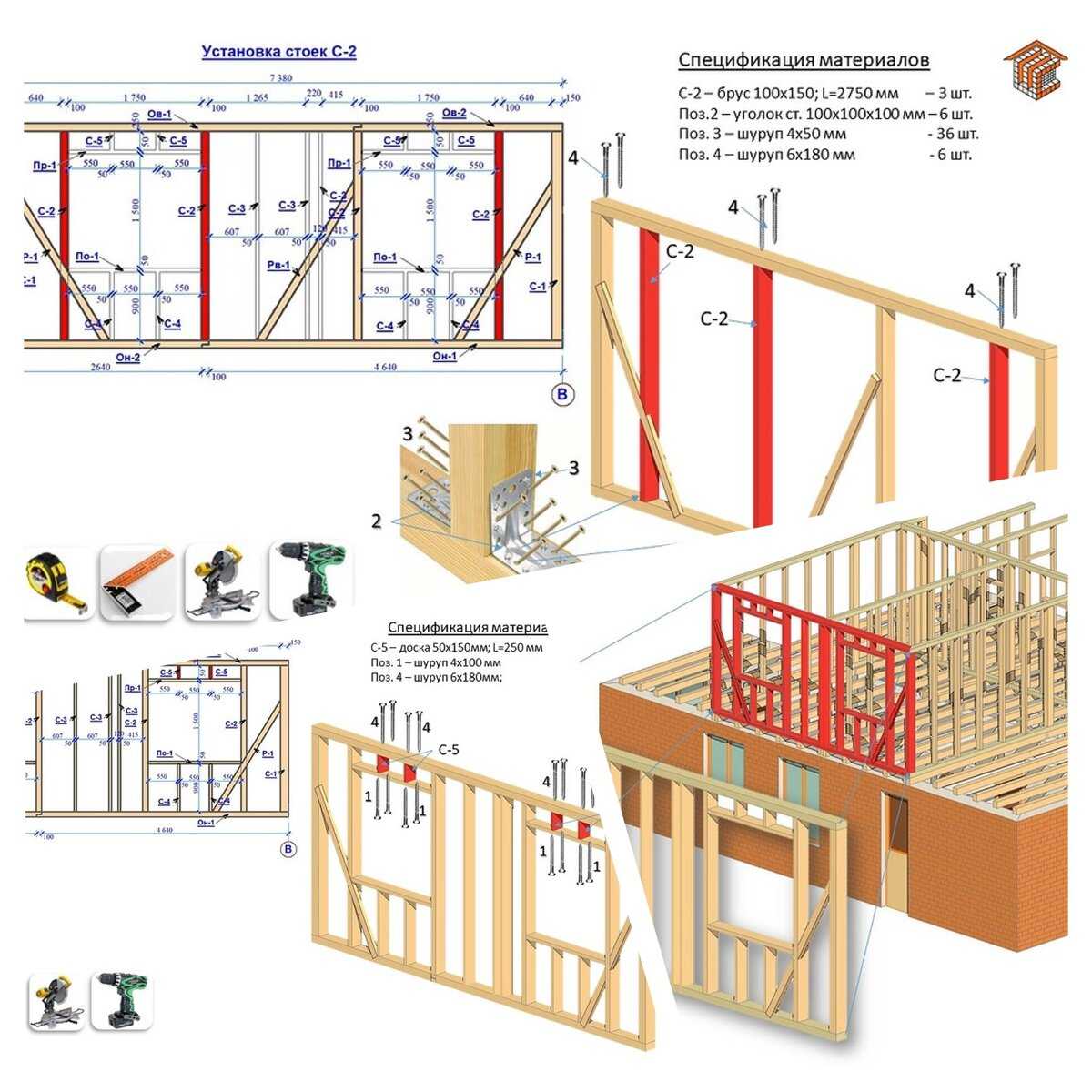

Установка и сечение стоек

Этапы монтажа стоек каркаса включают:

  1. Разметку на покрытии чернового пола мест установки стоек. Обычно шаг составляет 60 см. Это удобно для последующей укладки плит минеральной ваты. В двухэтажных зданиях расстояние уменьшают до 40 см.
  2. Нарезку опор из сухой обработанной доски толщиной 50 мм. Сечение подбирают по расчету на несущую способность.
  3. Установку стоек в углах, выравнивание, закрепление временными укосинами.
  4. Монтаж промежуточных элементов.
  5. Соединение опор брусом верхней обвязки.
  6. Усиление оконных и дверных перемычек досками, уложенными на ребро. Если этого не сделать, при прогибе произойдет защемление рамы, возникнут трещины на стеклах, отделке фасада и внутренних поверхностей стен.
  7. Укрепление каркаса укосинами из досок 100х25 или 150х25, врезанными в верхнюю и нижнюю обвязку, стальными перфорированными полосами, горизонтальными перемычками. Дополнительное усиление не требуется, если каркас обшивают жесткими листами ОСП, многослойной фанеры.
  8. Обшивку лобовой доской балок верхней и нижней обвязки. Рекомендуется проложить слой базальтовой ваты для утепления конструкции.

Для подбора сечения стоек суммируют все нагрузки, действующие на несущий каркас. Если здание небольшое, то при высоте до двух этажей размеры бруса принимают:

  • для наружных стен — 150х50 мм, 200х50 мм;
  • для внутренних перегородок — 100х50 мм.

Прочности таких сечений вполне достаточно для восприятия вертикальных и боковых нагрузок. При теплотехническом расчете может оказаться, что для размещения теплоизоляции требуется большая, чем расчетная, ширина стоек.

Увеличивать сечение несущего бруса нецелесообразно. В этом случае утеплитель укладывают в 2 слоя — один между стойками каркаса, второй — по наружной обрешетке с перевязкой. Такая компоновка поможет избежать теплопотерь через деревянные элементы, углы, обрамления проемов.

Укосины или раскосы

Укосины или раскосы устанавливают временно для придания устойчивости каркасу при монтаже или постоянно, чтобы конструкция сохраняла геометрию длительное время.

Укосины в каркасе устанавливают наклонно.

Чтобы постоянные укосины выполняли свою роль — обеспечивали жесткость каркасу, при их установке соблюдают правила:

  • элементы монтируют с наклоном 40°-60°;
  • толщина укосин — не более 1/4 от высоты сечения стойки;
  • крепление раскоса к обвязке — только врезкой, при других видах сочленения усыхание древесины ведет к потере устойчивости узла;
  • укосины врезают заподлицо со стойками, обвязками и перемычками;
  • на одной стене устанавливают не менее двух раскосов с наклоном в разные стороны;
  • к стойкам по длине прибивают 2-3 гвоздями.

Вместо укосин в углах каркаса можно использовать листы ОСП-3 12. Диагональная жесткость конструкции будет обеспечена.

Углы каркасного дома

Угол — одно из проблемных мест в каркасном доме. Установка бруса без дополнительного утепляющего слоя приводит к образованию мостика холода. Дерево обладает более высокой теплопроводностью, чем минеральная вата, поэтому стена в углу помещения может промерзать.

Чтобы этого не случилось, конструкции формируют одним из четырех способов:

Из двух стоек. Стык двух стен усиливают отделочным уголком.

Первые два способа более технологичны, но теплоизоляционные качества их ниже. В стыке двух стен остаются сквозные щели, которые очень трудно заделать.

Возведение фундамента под каркасный дом

Следует отметить – технология строительства каркасного дома поэтапно ведется с обязательным соблюдением всех норм и временных сроков, что обеспечивает надежность и прочность конструкции.

Естественно, что начинать надо с планировки участка под застройку, изучения геологической обстановки и возведения фундамента, который может быть практически любого вида. Но учитывая, что вес строения небольшой, можно существенно снизить стоимость строительства и отдать предпочтение столбчатому или свайному основанию, например, устроенному с использованием специальных винтовых изделий.

Ленточно-монолитный фундамент, весьма популярный у частных застройщиков, необходим будет при условии, что планируется устройство подвала, в ином случае, его достаточно высокая цена, а также большая трудоемкость процессов не являются рентабельным в этом случае.

Но, следует учитывать, что не только собственными желаниями и предпочтениями следует руководствоваться при выборе типа фундамента для дома. Обязательно необходимо учитывать геологическую обстановку на участке, характер грунтов, а также уровень залегания подземных вод.

Если взять для примера одноэтажный каркасный дом, то при прочих равных условиях, самым оптимальным видом основания для него будет столбчатый фундамент.

Его устройство вполне возможно своими силами и в максимально сжатые сроки, прежде всего за счет того, что количество земляных работ небольшое. Достаточно, в соответствии с расчетами, подготовить скважины соответствующего диаметра и на необходимую глубину, учитывая при этом промерзание грунта в зимний период.

Сначала выполняется разметка под будущие столбики с учетом того, что они должны располагаться под каждым пересечением несущих конструкций, а также с шагом 2–3 метра под несущими стенами, длина которых превышает 5 метров.

Скважины под столбчатый фундамент своими руками для каркасного дома рекомендуется выполнять с расширением на конце, то есть с устройством так называемой пяты, которая придаст ему большую устойчивость и прочность.

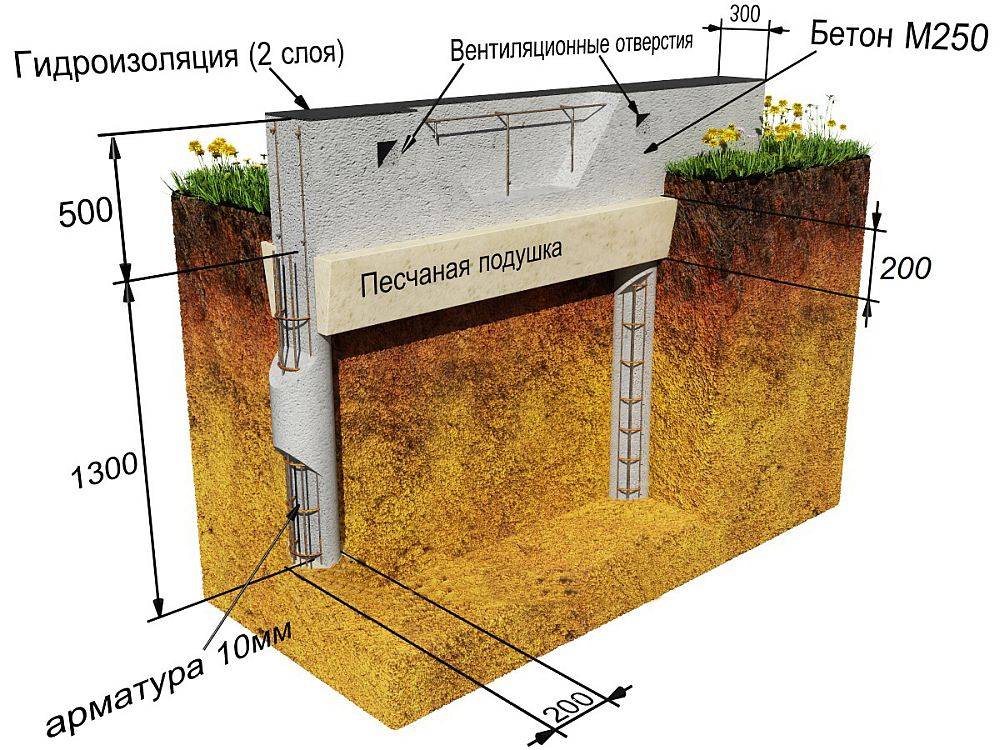

А для защиты от подземных вод, рекомендуется выполнить на дне песчано-гравийную подушку, толщиной приблизительно 10–20 см, которую необходимо залить цементным «молочком», очень жидким раствором цемента с небольшим содержанием наполнителя.

Так как глубина залегания столбчатого фундамента может достигать 1,5–2 метра, а иногда и более, для придания жесткости конструкции и большей несущей способности, перед тем как выполнять заливку бетона рекомендуется установить арматурный каркас. Но до этого, особенно если грунт не является очень плотным, потребуется изготовить опалубку: для съемной часто используется металлическая, а для несъемной – асбестовая труба.

Спустя неделю, когда бетон наберет около 70% прочности, можно приступать к устройству ростверка, который может быть изготовлен в виде монолитной ленты или из металлических швеллеров.

Для изготовления бетонного ростверка потребуется установить опалубку, внутри которой смонтировать армирующий каркас из прутков сечением до 12–16 мм и выполнить заливку бетонной смеси. После этого, спустя одну–две недели, можно непосредственно приступать к возведению стен будущего дома.

Если же для ростверка используются металлические швеллера, то к этим работам можно приступать незамедлительно. Во время заливки монолитного ростверка следует установить специальные анкера с шагом 0,5–1 м, которые будут служить креплением для несущей конструкции каркаса.

Но, так как одним из достоинств каркасного строительства является возможность ведения работ круглый год, то в том случае, если фундамент возводится в холодное время, можно отдать предпочтение свайно-винтовому варианту, монтаж которого можно выполнить как с привлечением техники, так и ручным способом.

Для устройства ростверка в этом случае отдается предпочтение металлическим швеллерам, но допустимо и бетонное основание, смесь для которого должна изготавливаться с применением антиморозных добавок, а кроме того, следует обеспечить условия для его прогревания, чтобы не допустить замерзания воды.

Следует учитывать, что при устройстве ростверка должна обязательно учитываться планировка дома, так как на него будут опираться все несущие стены.

Прокладка коммуникации и настил чернового пола

Из-за конструктивных особенностей каркасного дома, о монтаже коммуникаций следует позаботиться еще на этапе возведения фундамента. Как правило, инженерные сети прокладывают в грунте, устраивая под них специальные углубления, которые необходимо утеплить и гидроизолировать. При этом следует отметить и обозначить все коммуникационные соединения, для того чтобы при их дальнейшем монтаже не возникло путаницы.

Следующий этап работ – устройство перекрытия, которое одновременно будет являться основанием чернового пола первого этажа. Самый правильный выбор – бетонная стяжка, для изготовления которой следует установить опалубку и залить слой раствора толщиной около 10 см.

Обязательно перед заливкой следует уложить слой тепло- и гидроизоляции, для чего можно использовать обычный рубероид, материал достаточно надежный и недорогой.

После того как стяжка наберет необходимую прочность можно установить лаги и уложить на них доски, которые и станут основанием для напольного покрытия. Эту работу можно выполнить сразу после стяжки, но лучше после того, как, например, на одноэтажный каркасный дом с плоской крышей будет установлена кровля.

Обязательно следует подумать и об утеплении такой конструкции, для чего можно использовать теплоизоляционные материалы на основе минеральной ваты или пенополистирола, хотя вполне разумно устроить изоляционный слой из керамзита или древесной стружки. Участвуйте в !

https://youtube.com/watch?v=ZFe8V-bv1f8

Укладка фундамента под каркасный дом

Каркасный дом может быть самостоятельно возведен вами на плитном, свайном, столбчатом или ленточном фундаменте. Каждый имеет свои достоинства и недостатки, подходит для определенного типа грунта. Как определить, какой из них выбрать?

Анализ грунта на участке под строительство

Фундамент, подобранный в соответствии с особенностями грунта, – не просто надежная основа всего строения. Это еще и рациональное использование ваших денежных средств. Не всегда каркасному дому нужен дорогостоящий плитный или ленточный фундамент глубокого заложения.

Сделать правильный выбор поможет анализ земли, взятой со строительного участка. Что он поможет определить:

  1. Глубину залегания грунтовых вод. Если они протекают близко к поверхности почвы, придется отказаться от устройства погреба.

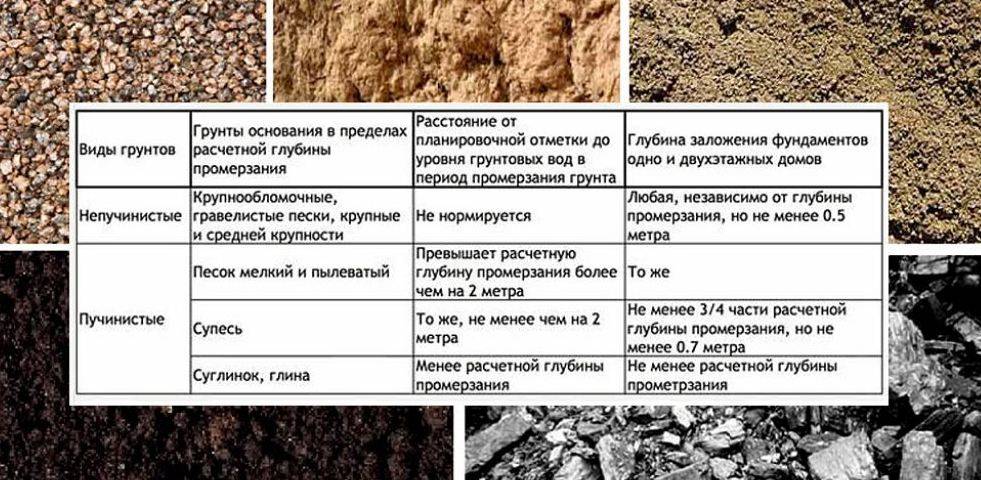

  2. Качественный состав земли (мелкий песок, гравий, глина и др.). Наилучший вариант для строительства –гравийный грунт, наихудший – мелкопесчаный.
  3. Глубину промерзания грунта. Чем она больше, тем более трудоемкими и дорогостоящими будут работы по закладке фундамента.

Для исследования можно самому выкопать яму глубиной не менее полутора метров, взять пробы земли и отнести их в лабораторию. Менее трудоемкий вариант – приглашение инженеров-геологов непосредственно на строительную площадку.

Особенности ленточного фундамента

Ленточный фундамент представляет собой замкнутый контур из армированного бетона. Его прокладывают под несущими стенами дома по всей их длине.

Несмотря на трудоемкость и дороговизну укладки, ленточное основание является оптимальным вариантом для каркасного дома. Оно имеет большую несущую поверхность, позволяет обустроить подвал и выполнить строительные работы даже на пучинистом грунте.

Последовательность возведения ленточного фундамента:

  1. Рытье траншеи и укладка песчаной подушки на ее дно.
  2. Гидроизоляция стенок траншеи.
  3. Монтаж деревянной опалубки.
  4. Сборка и установка армирующей сетки.
  5. Заливка опалубки бетоном и его уплотнение.

Высота ленточного фундамента должна быть минимум в 2 раза больше его ширины. При таких условиях в нем не возникает поперечная деформация.

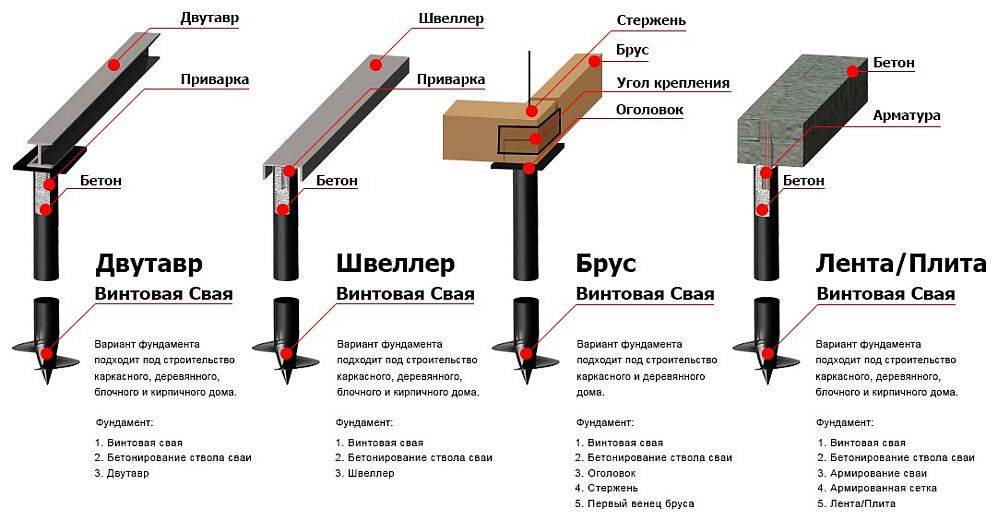

Свайно-винтовой фундамент – простое и доступное основание для дома

Свайно-винтовой фундамент позволяет без опыта строительства возводить жилой дом на слабых и участках с неровным рельефом. Он становится надежной опорой для стен, так как сваи прочно цепляются за твердые породы ниже уровня промерзания грунта.

Винтовые сваи – металлические стержни, на заостренные концы которых приварены лопасти. Такая конструкция позволяет просто вкрутить их в землю, как сверло. Это можно сделать с помощью привлеченной специальной техники или вручную. Но в последнем случае понадобится не менее трех человек.

Укладка столбчатого фундамента

Столбчатое основание возводят только на стабильных грунтах с высокой несущей способностью.

Работы выполняют пошагово:

  1. По выбранному периметру в земле бурят круглые скважины.
  2. В них устанавливают связанный из арматуры металлический каркас.
  3. Опускают в скважины опалубку из обсадных труб.
  4. Обрезают надземные элементы по одному уровню.
  5. Заливают скважины бетоном и уплотняют его.

Высота оголовков (надземная часть столбов) не должна быть меньше 400 мм. В противном случае древесная обшивка пола будет гнить от постоянного воздействия влаги.

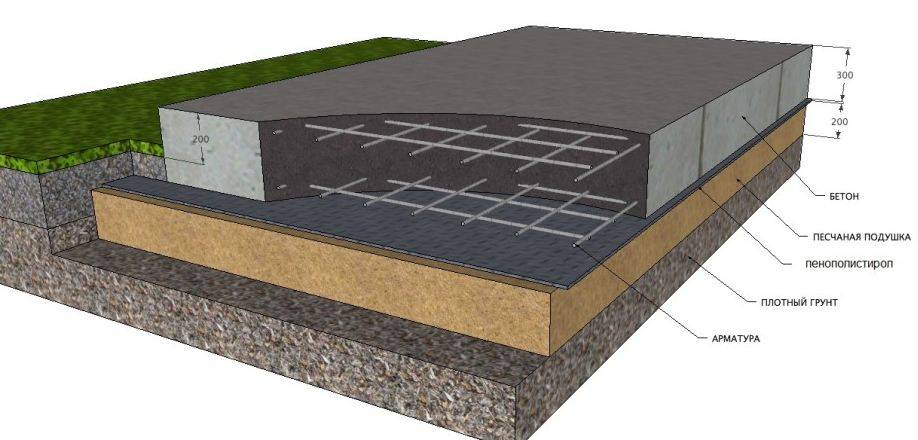

Плитный фундамент – когда немалые вложения оправдывают себя

Плитный фундамент по праву считается самым дорогостоящим. Это связано с большой несущей площадью, которая является главным достоинством монолитного основания.

Построенный на такой плите дом защищен от перекосов, ведь даже при воздействии сил морозного пучения он двигается вместе с фундаментом.

Технология укладки основания предполагает

  1. Снятие верхнего слоя почвы (плодородного).
  2. Укладку геоткани, засыпку песчано-гравийной подушки и ее трамбовку.
  3. Настил гидроизоляционного материала.
  4. Установку деревянной опалубки.
  5. Монтаж и установку сетки, связанной из ребристой арматуры.
  6. Заливку бетона и его последующее уплотнение специальной вибрационной машиной.

Высота плитного основания обычно составляет 100 мм.
